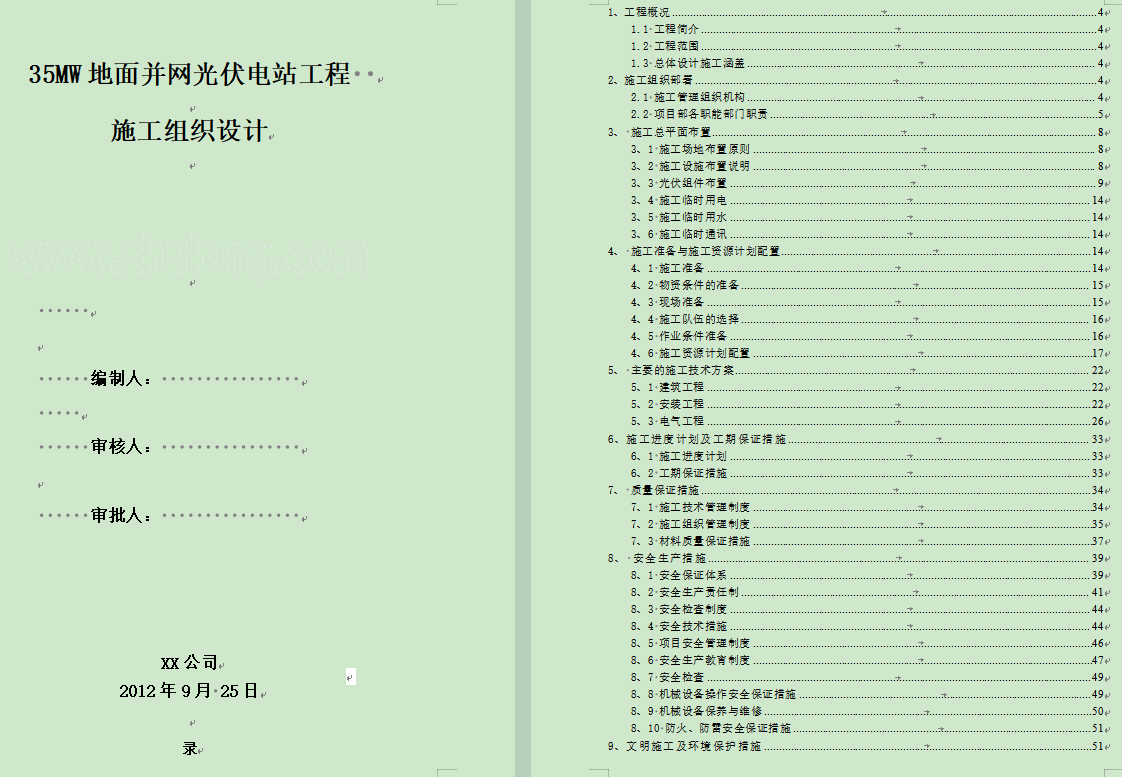

35MW地面并网光伏电站工程施工组织设计
1.1 工程简介
地面并网光伏电站项目拟定装机容量 35.207MW,项目位于 xx 省 xx 市 xx 经济开发区海港物流园,距市区 30 公里,交通条件较为便利。本工程为并网型太阳能光伏发电场,所发电量全部送入 xx 省电网,并入 xx 省电力公司经营管理的电网运行。
1.2 工程范围
本工程属于 EPC 总承包工程,涵盖项目设计、设备材料采购、工程施工以及系统调试等全流程工作。
1.3 总体设计施工涵盖内容
关键设备选型:包括电池组件、并网逆变器、光伏阵列汇流箱等核心设备的选型工作。
太阳能电池方阵设计:完成太阳能电池方阵组串设计、最佳倾角计算,以及电站总体平面布板设计。
监控系统设计:负责设计电站监控系统,保障电站运行数据的实时监测与管理。
建筑工程:包含高低压配电室、逆变器室、控制室、生产办公楼、材料库、配电室等建筑的建设。
配套设施:涉及光伏发电场接地网及电缆沟建设,电网接入系统设计,给排水及消防水系统,采暖系统、通风系统、空调系统的规划与施工。
环保与绿化工程:开展环境保护与水土保持工作,实施绿化防沙工程。
安装工程:涵盖基础施工工程,电气、防雷接地系统安装工程。
2、施工组织部署
2.1 施工管理组织机构
(此处未详细描述组织机构架构,可后续补充)
2.2 项目部各职能部门职责
(1)项目经理
本公司将选派优秀项目经理负责本工程承建管理。项目经理作为施工过程的最高责任者和组织者,全面负责施工管理,是项目生产要素的组织管理人,其主要职责如下:
a. 认真贯彻国家和上级方针、政策、法规及企业规章制度,维护企业和职工利益,确保公司下达的经济技术指标全面完成。
b. 对项目范围内工程,组织人员进行施工,全面监督管理分部工程的进度、质量、安全、成本,负责考核验收。
c. 组织编制工程施工组织设计,包括工程进度计划和技术方案,制定安全生产和质量保证措施,并组织实施。
d. 根据公司施工生产计划,编制季度、月度施工计划,涵盖劳动力、材料构件和机械设备使用计划,签订相关合同并严格履行,主持项目部管理评审及改进措施落实。
e. 科学组织和管理项目资源,协调分包单位关系,调配人力、物力和机械设备,及时解决施工问题,履行承包合同,提高综合经济效益。
f. 组织制定项目部管理人员职责权限和规章制度,加强与公司职能部门业务联系和经济来往,定期汇报工作。
g. 严格执行财经制度,加强财务、预算管理,推行承包责任制,正确处理各方利益关系。
(2)技术负责人
a. 学习贯彻国家和建设行政管理部门的法规、规范、规程和光伏技术标准。
b. 熟悉图纸,参与图纸会审,编制施工组织设计,负责与甲方和设计院沟通解决施工技术问题。
c. 掌握工程重难点,协助施工员处理技术问题。
d. 协助施工员向班组进行技术交底,组织班组自检、互检工作。
e. 负责技术资料填写、收集整理,编制项目质量计划,制定特殊搬运及大型设备搬运方案。
f. 负责过程试验样件制作及送验。
g. 会同施工员做好产品保护,与施工员、材料员共同保护各种标识。
h. 会同材料员对采购产品进行验证、贮存和保护。
(3)现场工程师
现场工程师是建筑产品生产的直接参与者与组织者,在施工过程中发挥关键作用,主要职责如下:
a. 学习贯彻国家和建设行政管理部门的法规、规范、规程和技术标准,在施工中执行运用。
b. 熟悉施工图纸,参加图纸会审,按施工组织计划组织施工,确保施工进度。
c. 监督检查质量、安全措施实施,组织班组开展质量自检、互检及分部分项工程质量检验评定和隐蔽工程验收,并做好记录。
d. 计算确定物资、资料、工具、运输设备等需用量,传递给材料员,保障施工生产。
e. 选择合理施工方法和程序,组织班组完成生产任务,施工前进行技术和质量交底,并组织实施。
(4)安全员
a. 学习贯彻安全生产、劳动保护政策、法令、法规、安全操作规程和单位安全生产制度,并督促落实。
b. 对职工进行安全生产宣传教育,做好新工人、学徒工和民工安全教育工作,督促检查班组安全教育实施情况。
c. 参加单位工程安全技术措施交底,提出贯彻执行方案和措施。
d. 按安全标准和要求,结合施工组织设计和现场实际,合理布置安排施工现场安全工作。
e. 深入施工现场,掌握安全生产情况,发现违章作业和安全隐患,及时提出改进措施。
f. 组织班组安全自检、互检和施工队月检,对检查问题提出分析报告和处理意见。
g. 有权制止违章指挥和作业,遇重大隐患可暂停施工,有权检查特殊工种操作证,对无证上岗者可停止其工作。
(5)材料员
a. 根据单位工程材料预算和施工进度,编制材料采购计划,报项目经理审批。
b. 依据施工组织设计和现场实际,合理堆放材料,做好入库物资搬运和贮存,助力文明施工。
c. 负责采购产品验证,向供货商索取质保书和合格证。
d. 严格执行材料、工具验收、保管和发放制度,建立材料购进、消耗台帐。
e. 协助项目经理组织材料供应,减少储备,降低消耗,督促检查材料合理使用。
f. 做好材料、工具退库,以及旧材料、包装材料、周转材料回收、保管与使用,计算周转材料折旧摊销金额。
3、施工总平面布置
3.1 施工场地布置原则
本工程施工场地布置需合理规划临时生产设施、材料堆放场地、运输通道、临时生活设施、施工临时道路、水电管路和排水系统等,具体原则如下:
(1)满足各施工阶段生产需求,便于施工作业开展。
(2)保障交通运输顺畅,尽量减少材料二次运输。
(3)避免或降低对周围环境和市政设施的影响。
(4)符合安全生产要求,打造整洁文明施工环境。
(5)遵循节约原则,降低生产成本。
3.2 施工设施布置说明
光伏发电系统采用地面安装的阵列布置形式,整个光伏发电场划分为 4 个区域,各区域内设有道路和空地,用于布置逆变器升压室。
场内主要建筑物包括配电装置及中控楼、办公楼,辅助配套建筑有逆变器室、车库及备品备件库、门卫室、锅炉房、消防泵房。
光伏发电场控制中心位于 2 区西北角,由配电装置及中控楼和生产生活区构成,控制室设于配电装置及中控楼内。主要生产生活建、构筑物集中在控制中心,便于生产运行管理。控制中心与光伏阵列场地间设置铁丝网围栏,既相互独立又紧密联系。
办公楼位于控制中心南侧,临近场区大门;消防泵房和消防水池、车库及备品备件库布置在控制中心北侧;配电装置及中控楼、锅炉房位于办公楼和消防泵房之间;活动场地设在办公楼东侧。
场区在南侧设置一个永久出入口,位于控制中心和光伏发电场地之间,大门由 5.4m 宽车行电动推拉大门和 1.2m 人行小门组成,大门旁设门卫室,便于人员出入管理。
场区采用实体围墙,临路部分使用高铸铁花式镂空围墙。实体围墙可减少地面风砂侵蚀,镂空围墙便于展示光伏发电场景观,利于开发工业旅游项目,提升项目经济效益和社会效益。
在场区东、西、北侧光伏发电场地与围墙间的空地种植低矮灌木进行绿化。
3.3 光伏组件布置
固定安装组件安装方位角为正南方向,安装倾角设为当地最佳倾角 35°。单列组件前后间距 4.8 米,确保全年 9 - 15 点(真太阳时)时段内前后组件无遮挡。太阳能光伏组件阵列以直流汇流监测箱为中心划分单元,优化组串与汇流箱接线长度,降低成本,减少线路损耗,同时便于运行管理。
太阳能光伏组件阵列支架采用模块式支架(多晶竖 2 连 * 11),构件表面热浸镀锌处理,符合国标要求,防腐寿命不低于 25 年,固定安装支架抗风能力达 42m/s。
