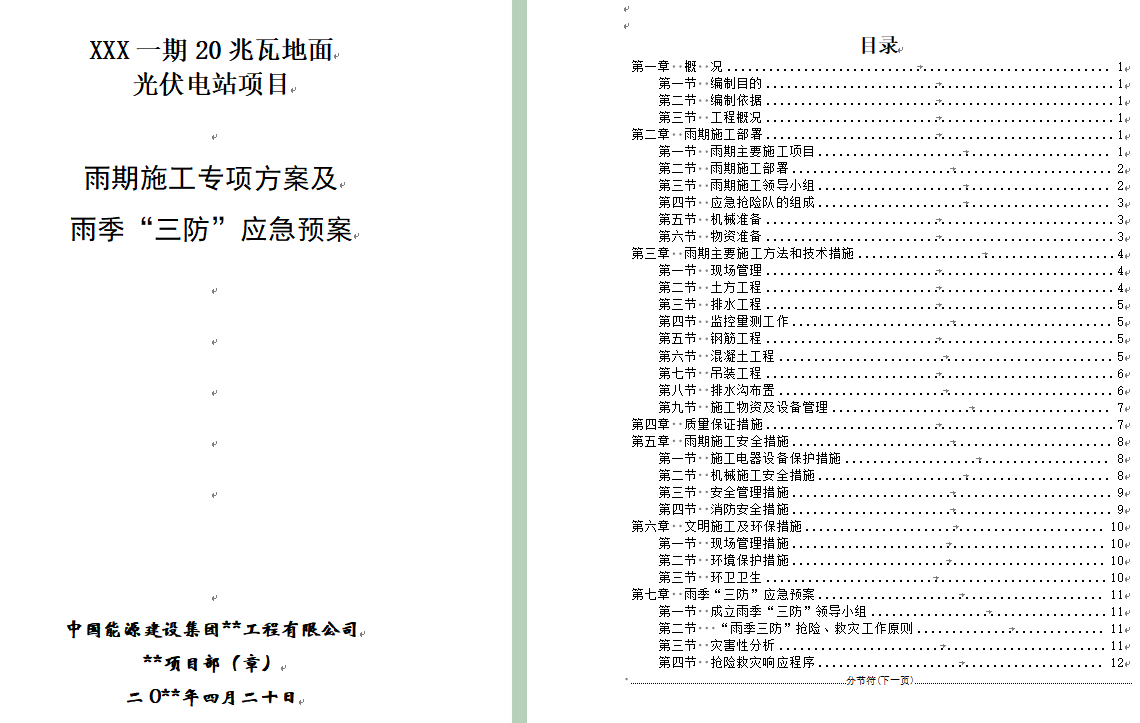

中国能建某公司:XXX一期20兆瓦地面光伏电站项目雨期施工专项方案及雨季“三防”应急预案
第一章 概 况
第一节 编制目的
根据皖北地区的气候特点,工程所在地每年的 7~9 月份为雨期。依据工期安排及施工的特点和本地区的地理气候条件,为使工程顺利地度过汛期,保证工程的安全和顺利进行,不受天气的影响,针对雨期施工制定本方案,以确保工程施工质量与安全,经济合理,有效地减少降雨给施工带来的影响。
第二节 编制依据
1、《中华人民共和国防洪法》
2、《中华人民共和国防汛条例》
3、《应急预案编制导则》
第三节 工程概况
工程所在地区属于温带半湿润性季风气候,属淮河流域下游区域,降雨充沛。工程所在地区地质条件复杂,为孤山残丘成岩地质,山丘四周分布棕红粘土、黄色粘土,依次呈环状,围绕山丘出露地表。
本工程施工高峰正值酷暑炎热多雨时期,针对春夏季节的天气特点及现场情况,制订合理的施工方案与设备现场保管措施,以确保施工安全、施工质量。下雨、大风时不宜进行室外设备安装、登高作业,风大时户外设备、材料需有防止倾倒的措施。在变压器、配电装置等设备安装时更要注意天气因素,避免设备内部受潮。
第二章 雨期施工部署
第一节 雨期主要施工项目
根据总体施工部署及进度安排,本工程二期 20MW 基本跨雨季施工,主要施工项目有:
1、土建部分包括场地平整、光伏组件基础、逆变器基础、电缆沟、接地沟、厂区检修道路、厂区围栏施工等。
2、安装调试部分包括光伏支架及组件安装、箱逆变器安装、汇流箱安装、电缆敷设、光伏发电组件及逆变器的接地系统、开关站内一二次设备升级安装、配网设备安装、所有分系统及整套调试工作、单机试验及交接试验等。
第二节 雨期施工部署
1、雨期施工前,要组织有关人员认真分析雨期施工生产,根据雨期施工项目,编制雨期施工措施,所需材料要在雨期施工前准备好。
2、做好施工人员的雨期施工培训工作,组织相关人员进行一次施工现场准备工作的全面检查,包括临时设施、临电、机械设备等项工作。
3、检查施工现场排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
4、现场道路及两旁都有一定的坡度,保证不滑、不陷、不积水。清理现场障碍物,保持现场道路通畅。道路两旁一定范围内尽量不堆放物品,若堆放其高度不超过 1.5m,保证视野开阔,道路畅通。
5、施工现场、工棚、仓库等工程各分管部门要在雨期前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。
6、安全部门在雨期前,对避雷装置作一次全面检查,确保防雷。
第三节 雨期施工领导小组
为了便于统一领导,加强领导班子的核心作用,成立项目部雨期施工领导小组:
组 长:王兴存
副组长:杨群杰、孙海军
组 员:黄健、杨鹏、杨江龙、陆斌
每日由领导小组收看天气预报,并在施工现场公告,以指导施工活动。进行重大施工活动前,应向气象部门咨询活动期间的预期天气情况,再作出适当的安排。现场管理人员应掌握当天的天气情况,以便及时采取有效的措施进行处理。若现场出现紧急情况,现场施工人员应及时上报领导小组,由领导小组根据现场的实际情况按照应急预案的措施进行抢险。
各级人员、部门岗位职责如下:
组长:全面负责雨季期间三防及施工安全工作。
副组长:协助组长做好雨期施工期间三防及施工安全工作,负责落实雨期的各种物资材料调配、关键部位技术措施的落实、劳动力的调配,制定必要的应急措施。
项目部:负责天气预报的收集和传递,加强雨施工程中的信息反馈。掌握天气变化情况,合理安排施工,并随时保持联系。
组员:对已出现或可能出现的问题采取相应的技术措施,保证雨施过程中的各种物资、设备等的供应。负责现场临时用电的管理与协调,并指定专人负责。
抢险队员:遇大雨、暴雨应组织巡查现场、疏通沟道确保畅通,对隐患要及时排除,做到小雨不停工、大雨不受损,保证施工生产正常进行。
值班员:雨施期间工地值班人员必须全天 24 小时在岗,加强巡逻检查,及时发现和排除险情,并做好值班记录。
第四节 应急抢险队的组成
抢险队伍组成:
1、抢险队:由项目经理任队长。
由施工经验丰富及抢险经验丰富的管理人员组成,人数不小于 10 人。
第五节 机械准备
配备发电机一台,水泵 2 台,并设置专人管理,使发电机、水泵保持良好状态,保证雨期突发停电时的电力供应和雨积水的排除。
第六节 物资准备
目前文档中此部分内容缺失,可根据实际需求补充雨期施工所需物资清单,如防雨布、沙袋、防滑材料、应急照明设备等物资的储备与管理措施 。
