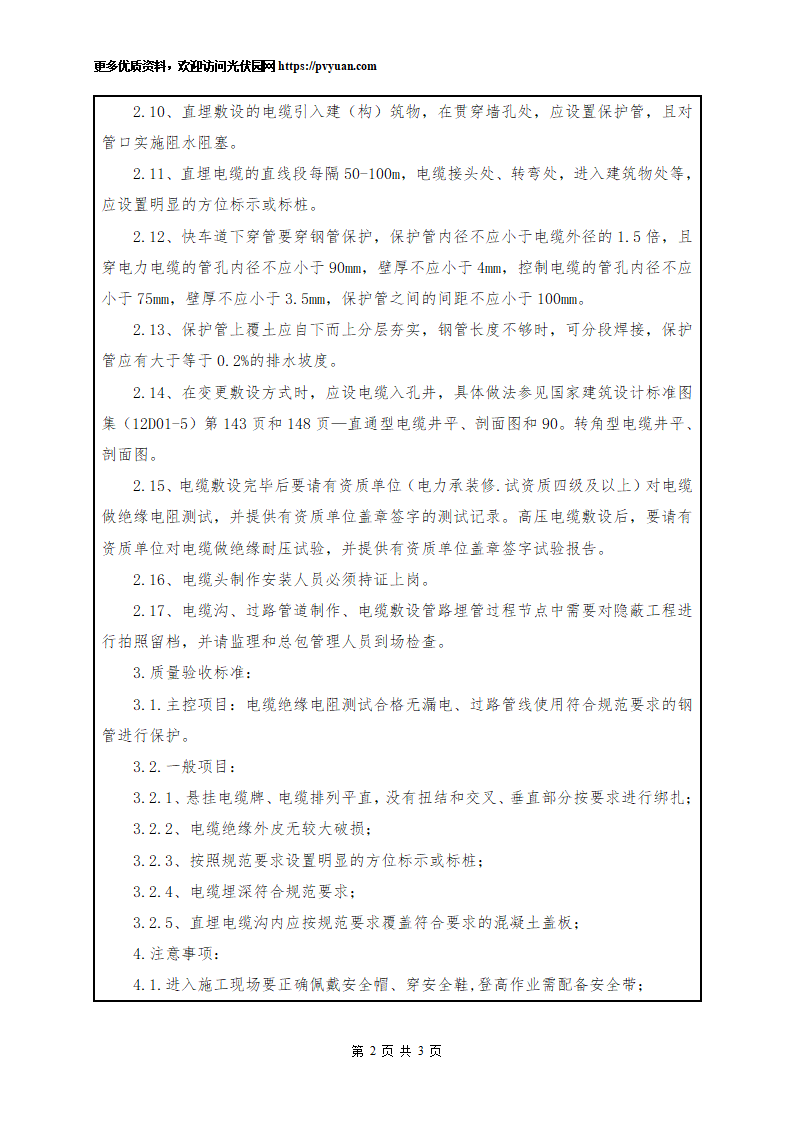

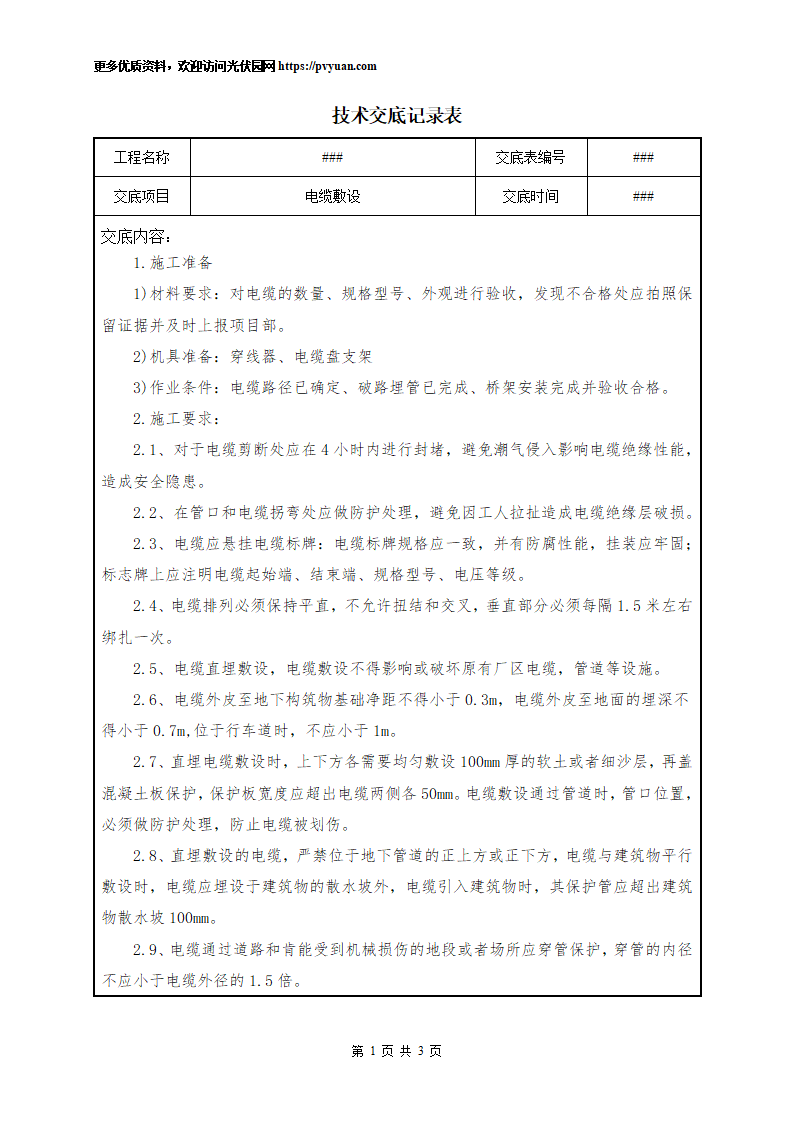

交底内容:
1.施工准备
1)材料要求:对电缆的数量、规格型号、外观进行验收,发现不合格处应拍照保留证据并及时上报项目部。
2)机具准备:穿线器、电缆盘支架
3)作业条件:电缆路径已确定、破路埋管已完成、桥架安装完成并验收合格。
2.施工要求:
2.1、对于电缆剪断处应在4小时内进行封堵,避免潮气侵入影响电缆绝缘性能,造成安全隐患。
2.2、在管口和电缆拐弯处应做防护处理,避免因工人拉扯造成电缆绝缘层破损。
2.3、电缆应悬挂电缆标牌:电缆标牌规格应一致,并有防腐性能,挂装应牢固;标志牌上应注明电缆起始端、结束端、规格型号、电压等级。
2.4、电缆排列必须保持平直,不允许扭结和交叉,垂直部分必须每隔1.5米左右绑扎一次。
2.5、电缆直埋敷设,电缆敷设不得影响或破坏原有厂区电缆,管道等设施。
2.6、电缆外皮至地下构筑物基础净距不得小于0.3m,电缆外皮至地面的埋深不得小于0.7m,位于行车道时,不应小于1m。
2.7、直埋电缆敷设时,上下方各需要均匀敷设100mm厚的软土或者细沙层,再盖混凝土板保护,保护板宽度应超出电缆两侧各50mm。电缆敷设通过管道时,管口位置,必须做防护处理,防止电缆被划伤。
2.8、直埋敷设的电缆,严禁位于地下管道的正上方或正下方,电缆与建筑物平行敷设时,电缆应埋设于建筑物的散水坡外,电缆引入建筑物时,其保护管应超出建筑物散水坡100mm。
2.9、电缆通过道路和肯能受到机械损伤的地段或者场所应穿管保护,穿管的内径不应小于电缆外径的1.5倍。
2.10、直埋敷设的电缆引入建(构)筑物,在贯穿墙孔处,应设置保护管,且对管口实施阻水阻塞。
2.11、直埋电缆的直线段每隔50-100m,电缆接头处、转弯处,进入建筑物处等,应设置明显的方位标示或标桩。
