【交底】汇流箱安装技术交底.docx


光伏园资源网资料下载 [推荐使用“备用链接下载”!]:

上传用户: 大哥不说二哥和三弟  
资料特征(类型): word,P3
资料下载链接:请登录后查看下载链接
本资料需要消耗光伏币(个): 5   

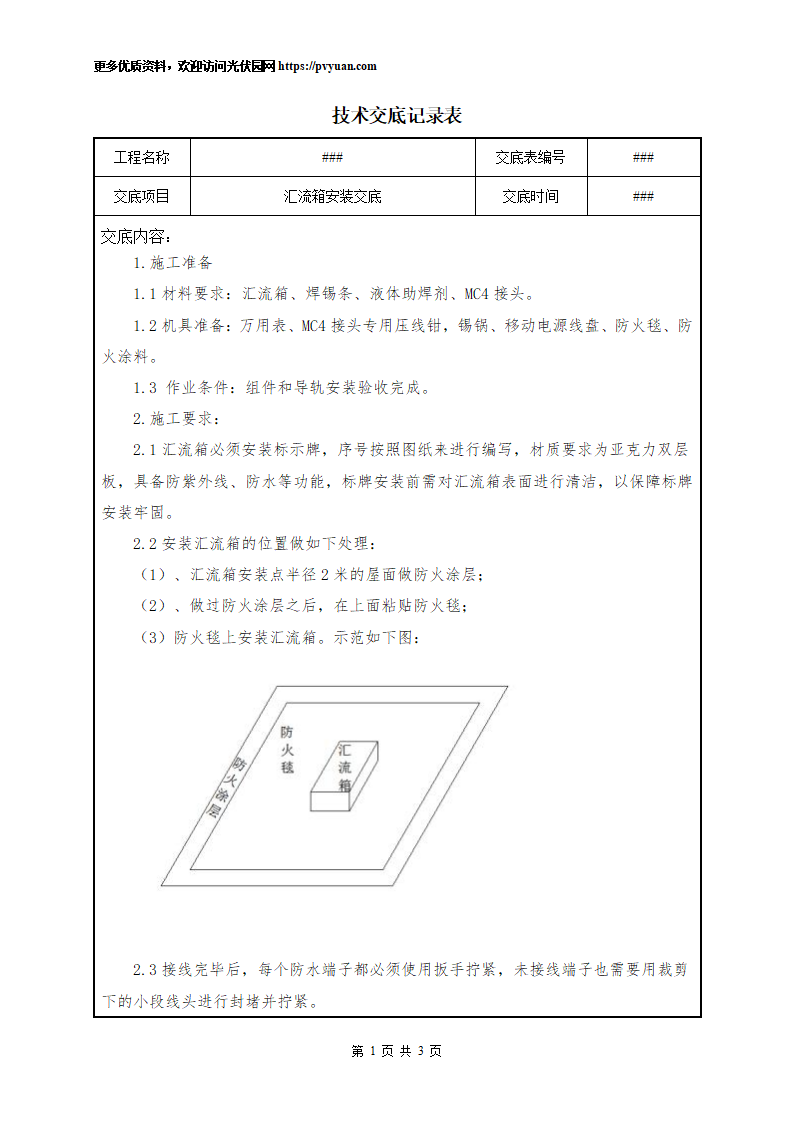

1.施工准备

1.1材料要求:汇流箱、焊锡条、液体助焊剂、MC4接头。

1.2机具准备:万用表、MC4接头专用压线钳,锡锅、移动电源线盘、防火毯、防火涂料。

1.3 作业条件:组件和导轨安装验收完成。

2.施工要求:

2.1汇流箱必须安装标示牌,序号按照图纸来进行编写,材质要求为亚克力双层板,具备防紫外线、防水等功能,标牌安装前需对汇流箱表面进行清洁,以保障标牌安装牢固。

2.2安装汇流箱的位置做如下处理:

1)、汇流箱安装点半径2米的屋面做防火涂层;

2)、做过防火涂层之后,在上面粘贴防火毯;

3)防火毯上安装汇流箱。示范如下图:

2.3接线完毕后,每个防水端子都必须使用扳手拧紧,未接线端子也需要用裁剪下的小段线头进行封堵并拧紧。

2.4 机箱内部每个进线端子口(包括使用小段线头封堵的端子口)都必须要用防火泥进行彻底封堵。

2.5汇流箱内接地线必须使用16平方的黄绿接地线正确接入屋顶防雷接地系统。

2.6汇流箱和桥架之间的裸露线缆需要使用镀锌铁板制作的封盖进行遮挡,以便屏蔽太阳光对电缆的暴晒。

2.7 4平方电缆敷设时,同组串端连接的MC4插接头制作时,应先进行镀锡,再使用专用的MC4接头专用压线钳进行压接,插入MC4接头时需插接到底,能够听到“咔哒”一声,保障公头母头插接到位,接头尾端防水端子需用随MC4接头配送的扳手工具进行拧紧,防止进水造成接头金属氧化产生安全隐患;在汇流箱侧,4平方接线同样要求先镀锡后再进行紧固。

2.8 4平方电缆必须套线号管,标明组串号及正负极标识;70平方直流电缆必须挂电缆挂牌,标明汇流箱号及正负极标识;监控通讯线的出线端必须挂电缆挂牌,同样需要标示A、B线和汇流箱号。

2.9 汇流箱接线完毕后,检查组串开路电压是否正常,每路开路电压相差不能超过50V;同时应检查组串的正负极是否接反;检查组串的正负极对地电压是否正常;(正常情况下对地电压为组串电压的一半,并缓慢递减)

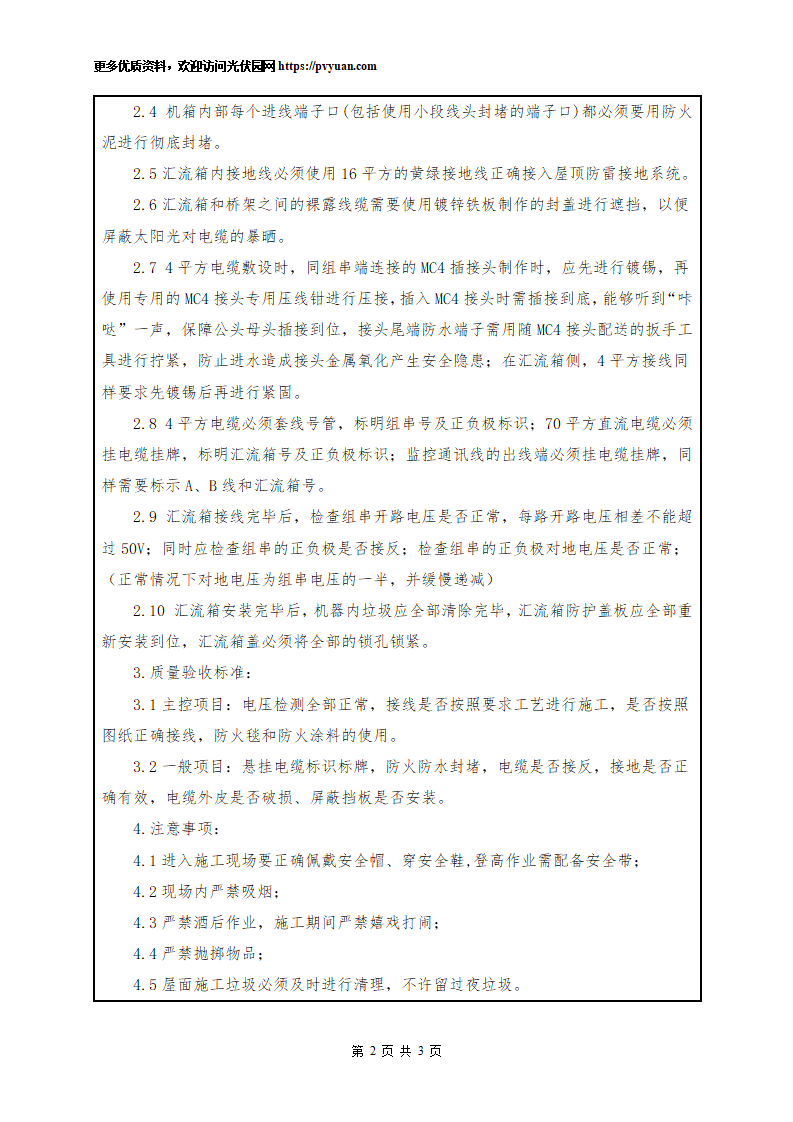

2.10 汇流箱安装完毕后,机器内垃圾应全部清除完毕,汇流箱防护盖板应全部重新安装到位,汇流箱盖必须将全部的锁孔锁紧。
