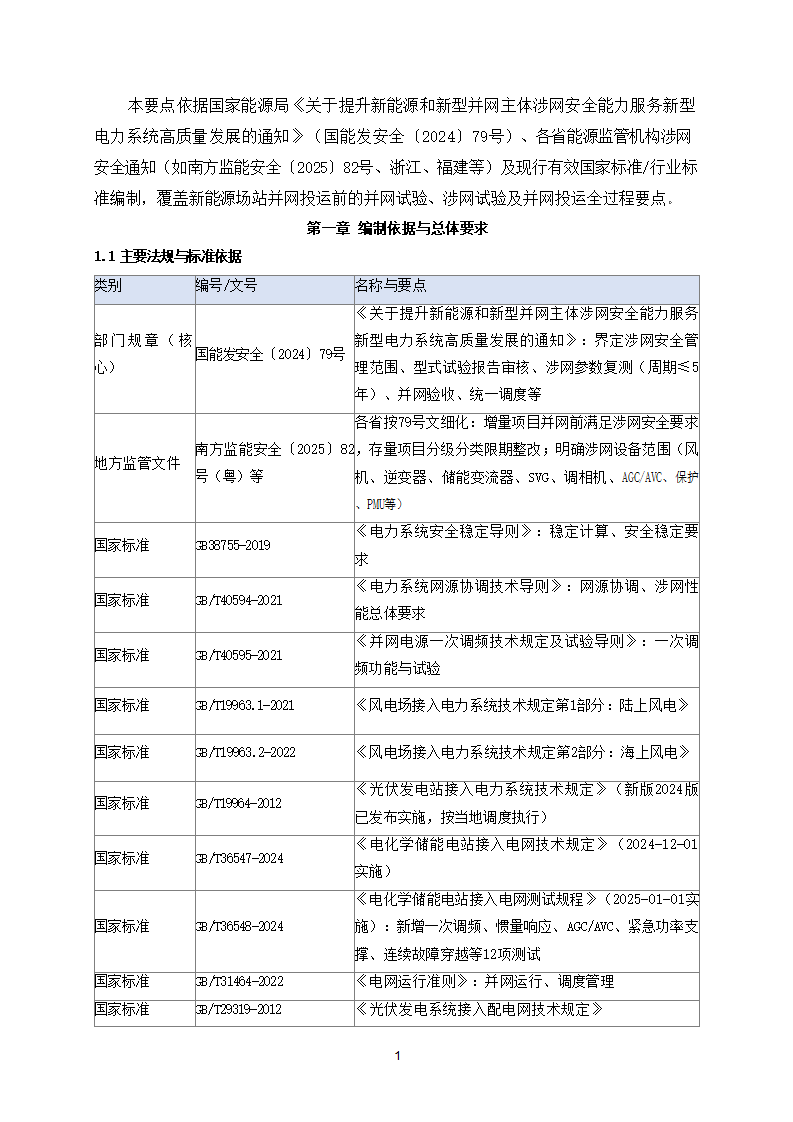

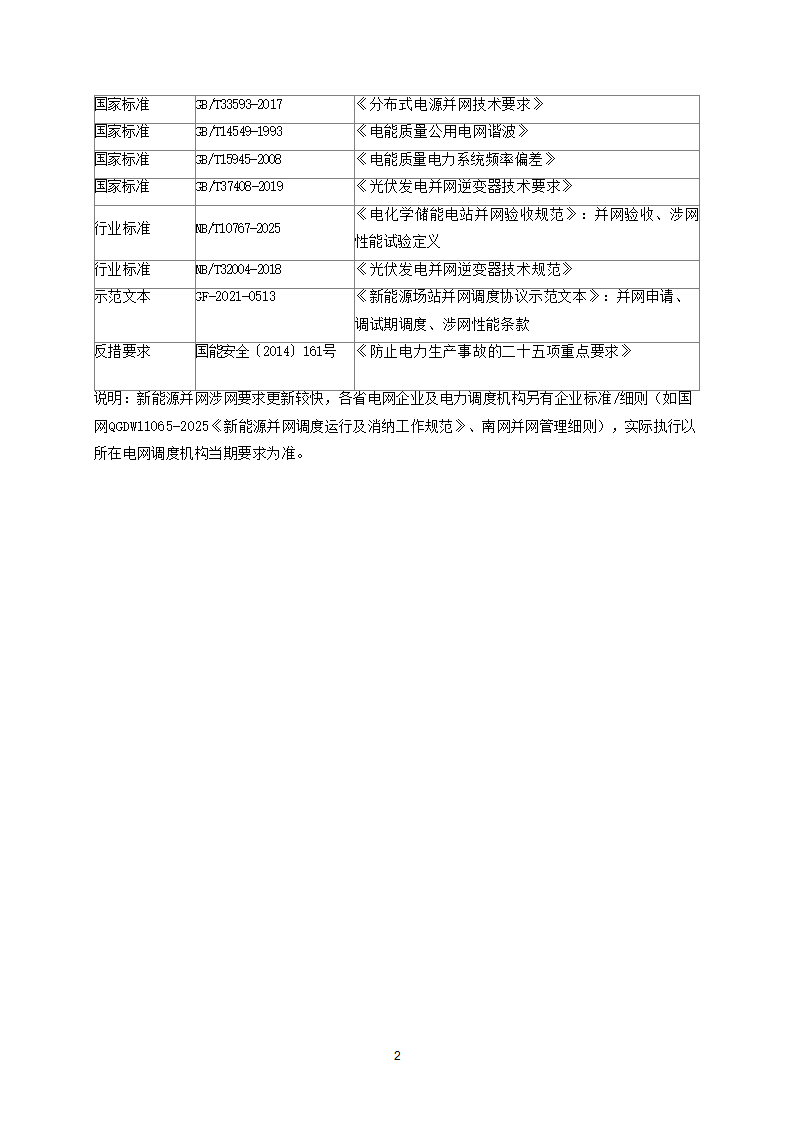

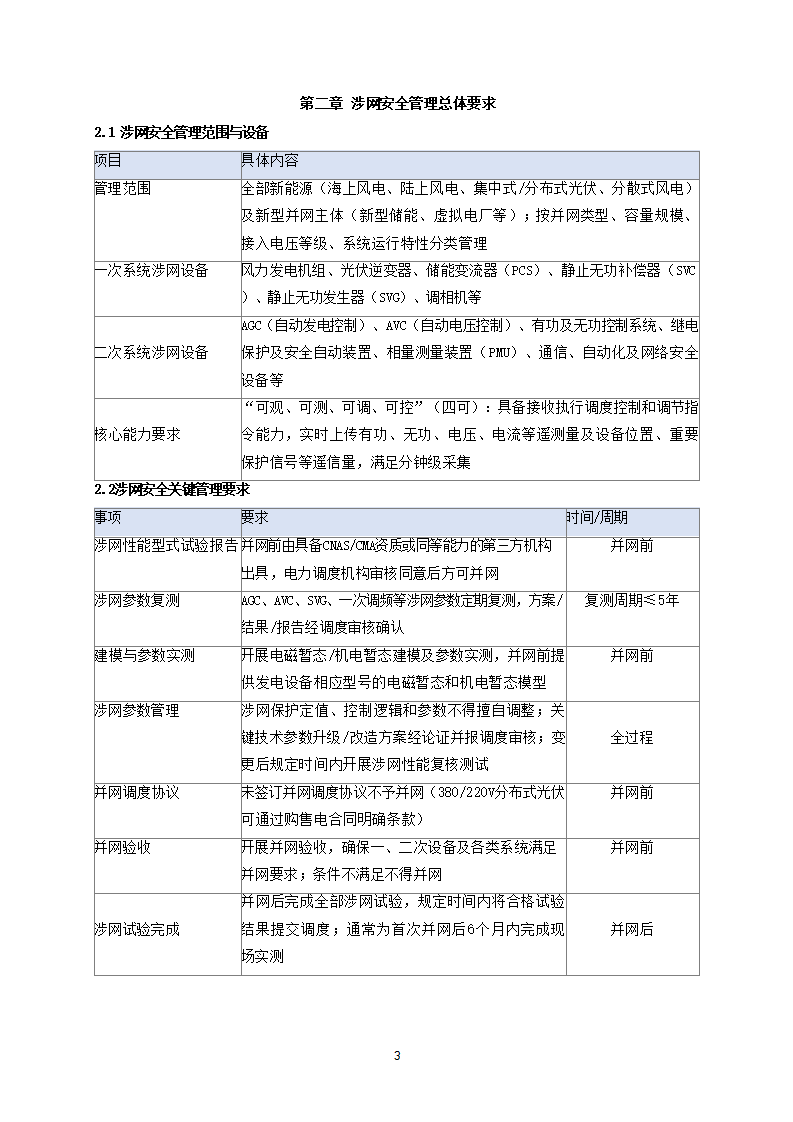

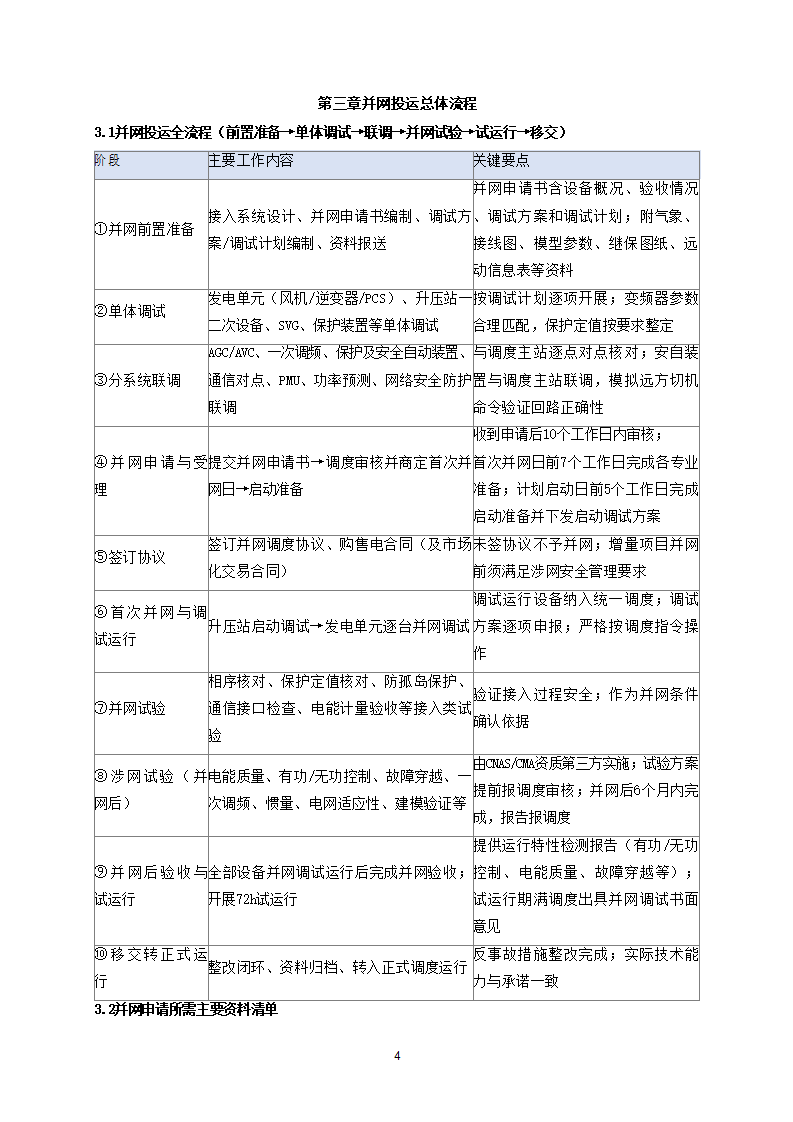

本资料为光伏、陆上海上风电、电化学储能等新能源场站涉网调试、并网投运技术要点汇总,依据国家能源局国能发安全〔2024〕79号、地方涉网安全监管文件以及GB/T系列现行国家标准、电力行业标准编制,完整梳理新能源场站从并网前置准备、单体设备调试、分系统联调、首次并网试验、现场涉网性能试验、72小时试运行直至正式移交投产的全业务流程,详细列明并网申请报送资料清单、涉网安全设备范围、四可能力要求、型式试验审核、涉网参数不大于5年定期复测、设备建模参数实测、并网调度协议签订等硬性管理规定。文档分别对光伏电站、风电场、电化学储能电站,拆解并网接入验证试验、并网后6个月内需完成的现场涉网实测项目,包含低高电压穿越、AGC/AVC控制、一次调频、惯量响应、电能质量、故障穿越、过载能力等测试内容、判定依据,罗列各类型场站调试投运阶段注意事项与高频常见故障问题;另外补充二次涉网参数管控、继电保护、PMU、电力监控网络安全防护、通信通道管理,以及带病入网、参数私自改动、报告造假、私自变更容量等并网投运关键风险提示,可为新能源建设、调试、运维、监理人员开展场站并网工作提供实操参考,项目实际试验指标、时间节点需要以属地电网调度机构当期管理细则与并网调度协议为准。
