登录  |  注册

[下载]风机基础工程施工作业指导书.wps

发布时间:   来源:

资料链接:点此跳转

风机基础工程施工作业指导书

一、核心施工流程

测量定位→基坑开挖→混凝土垫层施工→基础环预埋件固定与安装→承台基础施工→混凝土养护→基坑回填,各工序无缝衔接,基础环安装、大体积混凝土浇筑为施工关键工序,需严格按标准化步骤执行。

二、关键施工管控要点

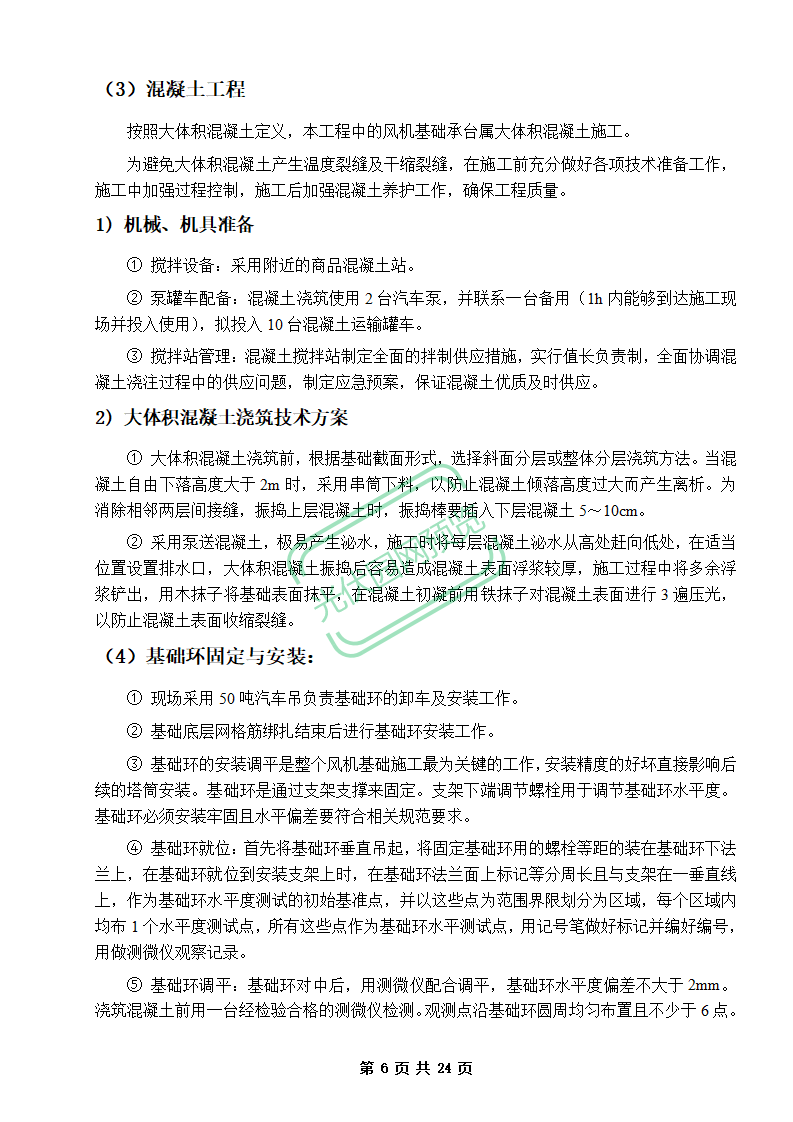

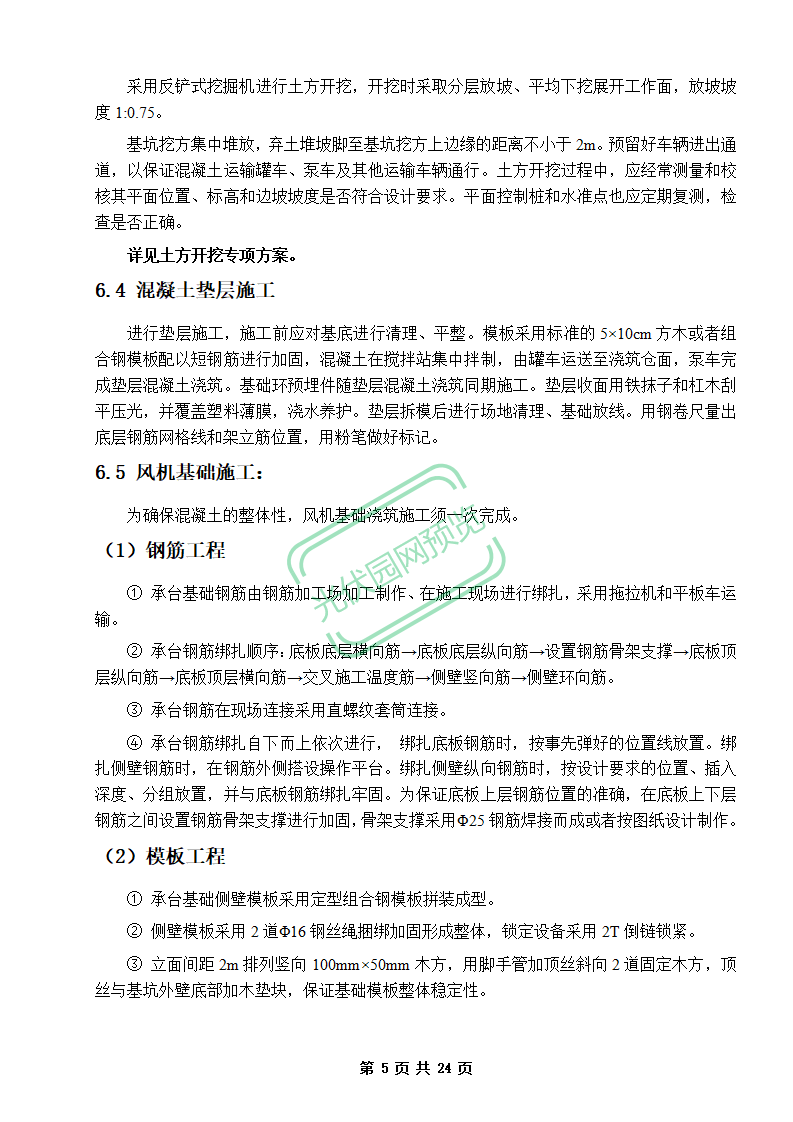

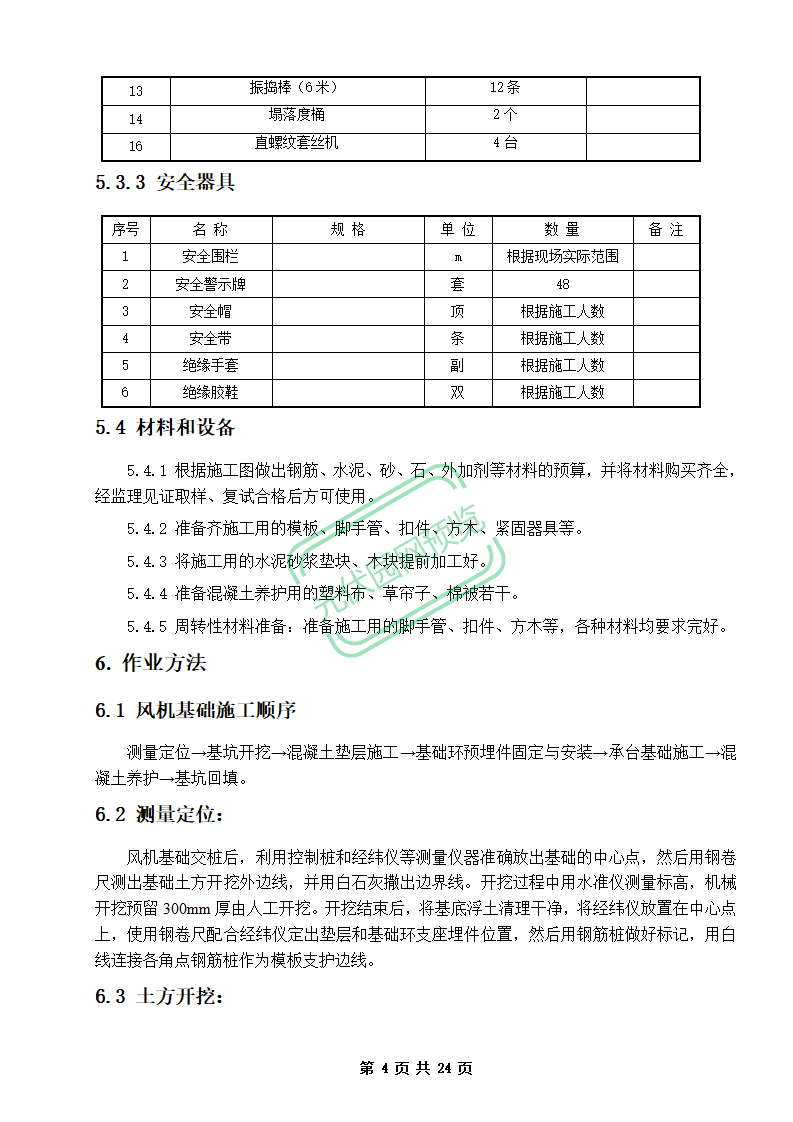

1. 基础环安装:水平度偏差≤2mm,安装完成后、钢筋模板安装后、混凝土浇筑后至少3次专业测量,浇筑过程实时监控,精度直接影响后续塔筒安装;

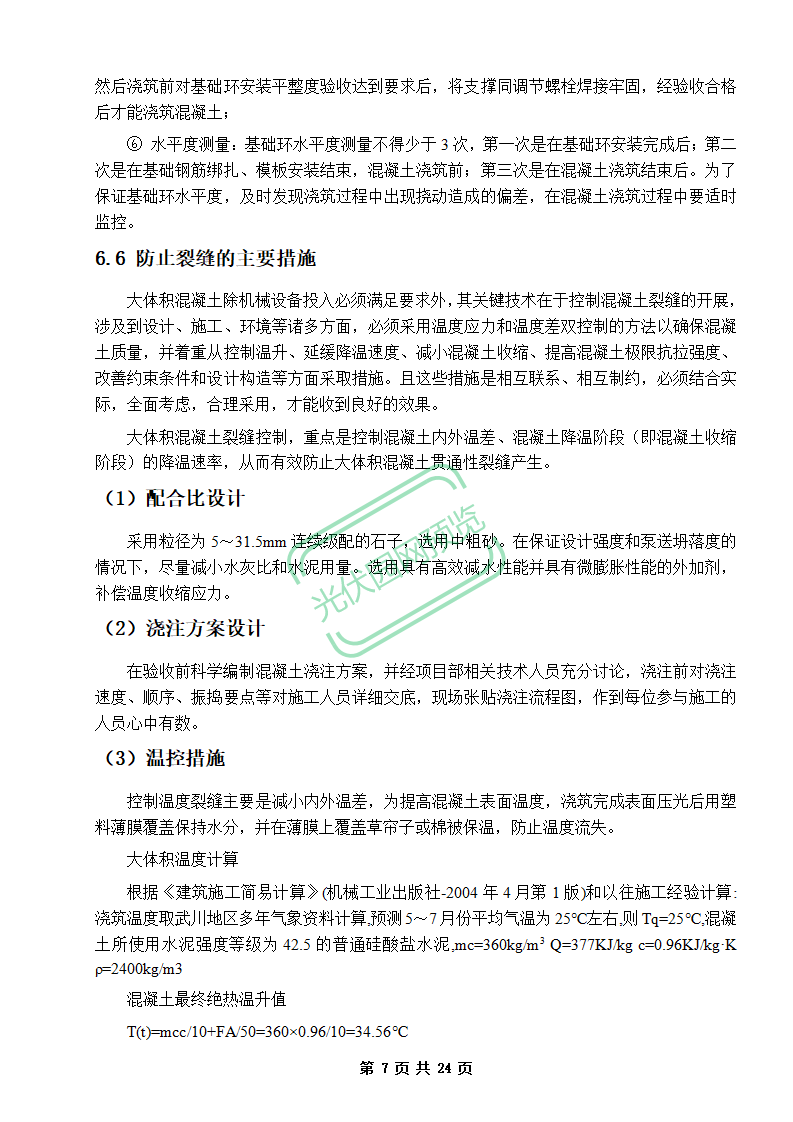

2. 大体积混凝土施工:承台浇筑一次完成,采用分层浇筑、循回推进方式避免冷缝;严控内外温差≤25℃,通过配合比优化+全程测温+保温养护防控裂缝,养护时间≥14天;

3. 钢筋/模板工程:钢筋采用直螺纹套筒连接,丝头加工执行标准化尺寸要求并现场抽样检测;模板选用定型组合钢模板,支设保证强度与密封性,拆模以不损坏混凝土棱角为核心标准。

三、严格质量验收标准

原材料进场需监理见证取样、复试合格,水泥/砂石/钢筋等按批次检测并建立钢筋跟踪管理台账;混凝土每100m³取1组试块检验28天龄期强度,每个基础留置同条件养护试块;基坑回填分层夯实(虚铺厚度≤30cm),每层检测压实系数及干密度,下层合格后方可开展上层施工,全程留存完整可追溯的质量记录。

四、安全与环保管理要求

1. 安全管控:落实三级配电、两级保护,特种作业人员全员持证上岗;精准辨识焊接、起重、模板作业、施工用电等7大类危险点,制定针对性预控措施,定期开展安全检查与专项培训;

2. 文明施工:建筑材料分类整齐堆放,施工人员统一着装,严格执行“工完、料尽、场地清”作业标准;

3. 环境保护:施工机械提前检修降低噪声污染,废油集中收集处理;施工现场设分类垃圾池,定期清运,严禁现场焚烧垃圾。

五、编制依据与资源配置

1. 编制依据:严格遵循《大体积混凝土施工规范》(GB50496)、《混凝土结构施工规范》(GB50666)等十余项国家/行业规范,结合施工图纸、EPC总承包合同编制;

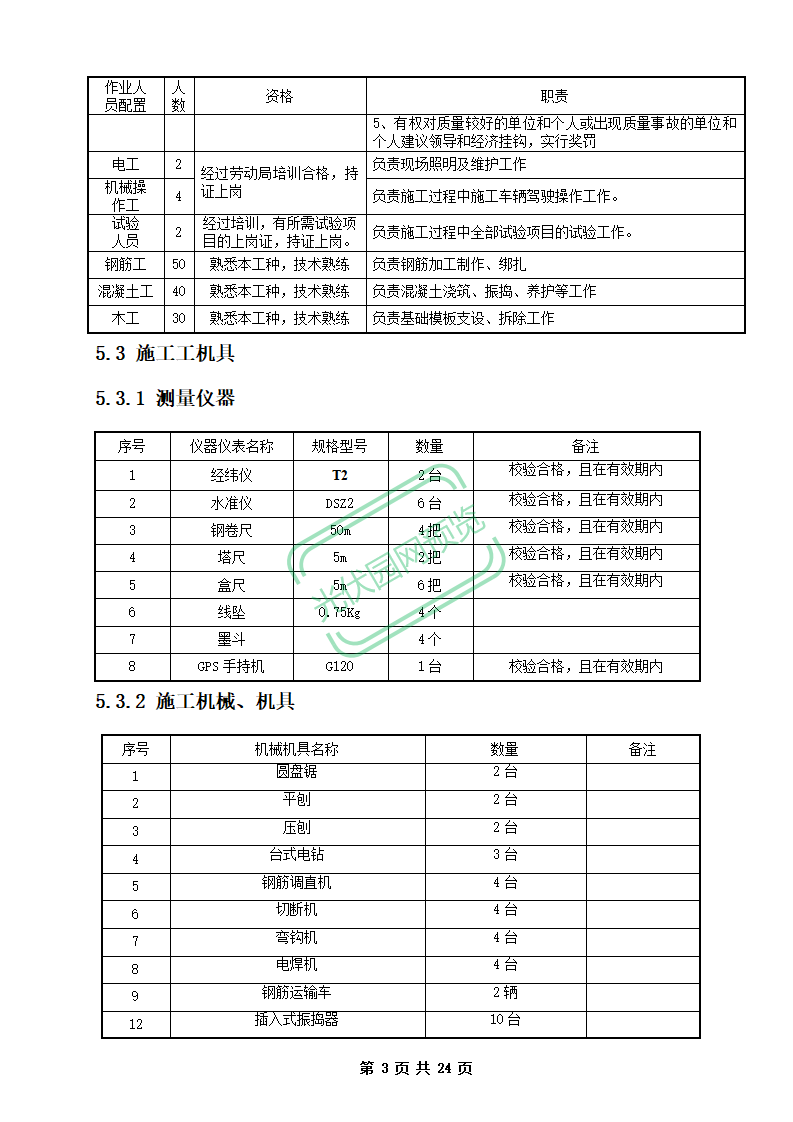

2. 资源配置:明确专业经理、技术主管、测量员等管理技术人员及钢筋工、混凝土工等作业人员的配置数量与资格要求;测量仪器、施工机械、安全器具均需校验合格且在有效期内,按施工需求足额配备。

  光伏投资、开发、设计、施工、总承包、风险管理、索赔管理等新能源培训课程持续开展【包括网络课程、线下培训课程、企业内训课程等】,欢迎访问网站“新能源课堂”

光伏园网站 发布的文章及资讯信息仅用于知识传播之目的,如有侵权请联系微信pvyuan2,欢迎投稿。

推荐阅读:

2026-02-11 11:15:27
